浜松市のブロック塀の補助金制度とは?上限額や申請手順についても解説

浜松市 ブロック塀 補助金 アイキャッチ

浜松市ではブロック塀の補助金制度を実施しています。申請すれば塀の撤去や改修費用を大きく軽減可能です。

ただし、申請には金額の上限や対象が決められています。正しい手順で申請しないと補助金を受け取れないため、事前にどのような補助金制度なのかを確認しておくとその後の手続きもスムーズです。

この記事では浜松市のブロック塀の補助金制度について、概要と申請の手順、注意点を紹介します。

【この記事で分かること】
・浜松市のブロック塀補助金制度の概要

・補助金の対象や条件、必要なもの
・補助金支給までの正しい申請手順と注意点

目次

浜松市ではブロック塀の撤去・改修に補助金が受けられる

浜松市では、ブロック塀の撤去や改修費用の補助制度を設けています。これは地震による倒壊被害の防止が目的で、申請を行い審査を通過すれば、工事費用を大きく軽減できます。

補助金の利用にはいくつか条件があり、事前の準備も必要です。利用を検討しているのなら、これから紹介する補助金のルールを確認してみてください。

浜松市のブロック塀の補助金額と上限

浜松市のブロック塀等撤去・改善事業における補助金額と上限額は次のとおりです。

工事の種類補助される金額の目安支給される最大金額(上限)
①ブロック塀を壊すとき
(撤去工事)
下記のうち、安い方の金額の3分の2

壊す塀の長さ(メートル)× 14,000円
解体業者に支払う工事費
最大20万円まで
②安全な塀を新しく建てるとき
(新設工事)
下記のうち、安い方の金額の3分の2

新しく建てる塀の長さ(メートル)× 38,400円
工事にかかる実際の新設費用
最大25万円まで

参考:ブロック塀等の撤去・改善の補助制度について/浜松市

撤去した後に「安全な塀」を新たに設置する場合は、最大で合計450,000円の補助を受けられます。

ブロック塀の補助金の条件

補助金を利用するには次の条件を満たしている必要があります。

チェック項目条件補足・注意点
申請者の条件市税をすべて納めていること-
対象となるブロック塀①道路に面している、または倒れたときに道路をふさぐ危険がある

②道路からの高さが80cm以上あり、ブロックが2段以上積まれている
-
解体・撤去の条件危険なブロック塀をすべて取り除くこと※高さ80cm未満の部分や1段だけ残るような場合は対象外
新設費の条件ブロック塀を壊したあと、すぐに地震に強い金属フェンスや生垣を建てること※新しく建てる費用の補助を受ける場合は、解体する時の申請と同時に手続きが必要

参考:ブロック塀等の撤去・改善の補助制度について/浜松市

ブロック塀のほかにも、石塀やレンガ塀、万年塀なども補助金の対象です。これらを全て撤去する工事、または撤去後に安全な塀を新設する工事が条件となります。

また、ここでの「道路」とは、建築基準法上の道路やその他市長が認める道路、緊急避難場所のことです。敷地の内側にある隣家との境界塀などは対象外となります。

浜松市でブロック塀の補助金交付に必要なもの

補助金の交付を受けるのに必要なものは、次のタイミングごとにそれぞれ異なります。

  • 工事を始める前
  • 途中で内容が変わったとき
  • 工事が終わったあと

それぞれどのような書類が必要になるのかを紹介します。

工事を始める前に出す書類

工事を契約・スタートする前に、市役所へ提出して許可をもらうためには次の書類が必要です。

書類の名前対象者詳細・注意点
交付申請書
全員必須補助金を申請するためのメインの書類です。
現場確認書(コピー)全員必須事前に市がブロック塀を確認した結果の書類です。
ブロック塀の解体見積書(コピー)全員必須解体工事だけにかかる費用が書かれた見積書です。
※他の外構工事(庭の片付けなど)の費用は含めないでください。
消費税申告書
個人事業主・会社など申請者が事業者(個人事業主を含む)の場合は必要です。
市民税等の通知書(コピー)など個人事業主・会社など申請者が事業者の場合、税金の特別徴収に関する書類が必要です。
安全な塀の新設見積書(コピー)新しい塀を建てる人のみ新しいフェンスなどの工事費だけが書かれた見積書です。※他の工事費用は含めないでください。
新しい塀の図面やカタログ新しい塀を建てる人のみどこに建てるかの配置図、断面図のほか、フェンスの長さ・高さ・中身(基礎や鉄筋)がわかる図面や、カタログのコピーが必要です。

参考:ブロック塀等の撤去・改善の補助制度について/浜松市

見積書は「ブロック塀の解体」や「安全な塀の新設」だけの費用が明確に分かれている必要があります。

庭の植木の処分など、他のリフォーム費用が混ざっていると審査に影響するため、業者には補助金専用の見積書を作ってもらうとスムーズです。

途中で内容が変わったときに出す書類

最初に申請した内容や金額、工事計画が変わる場合に出す書類は下記のとおりです。

書類の名前だれが必要?詳細・注意点
交付申請取下届希望者のみ補助金の申請そのものを途中でやめたい(キャンセルしたい)ときに提出
変更承認申請書金額や内容が変わる人のみ工事内容や金額を変更したいときに提出
変更内訳書金額や内容が変わる人のみ変更になった内容はすべて記入のうえ提出
変更があった図面・見積書など金額や内容が変わる人のみ変更後の新しい見積書や図面
※工事の合計金額が変わらない場合でも、見積書の再提出が必要

参考:ブロック塀等の撤去・改善の補助制度について/浜松市

工事の途中で「フェンスの種類を変えた」「工事の範囲が広がった」など、計画や金額に少しでも変更が出る場合は、必ず工事を進める前に変更の手続きが必要です。

事後報告では変更が認められず、減額や対象外になるリスクがあります。また、最終的な合計金額が変わらないような小さなプラン変更であっても、新しい図面や見積書の再提出が必要になります。

工事が終わったあとに出す書類

下記の書類は、実際にかかった費用を報告して補助金を振り込んでもらうために必要です。

書類の名前だれが必要?わかりやすい説明・注意点
実績報告書全員必須工事が無事に終わったことを報告する書類
請求書全員必須計算された補助金を、自分の口座に振り込んでもらうための書類
解体工事の領収書(コピー)全員必須業者に支払った領収書
※ただし、但し書きに「ブロック塀撤去費」と書かれており、最初に出した見積書と同じ金額である必要がある
解体前・解体後の写真全員必須工事を始める前の状態と、すっかり壊し終わった後の状態を撮影したカラー写真
新設工事の領収書(コピー)新しい塀を建てた人のみ新しいフェンス代として業者に支払った領収書
※但し書きに「塀の新設費」と書かれており、見積書と同じ金額である必要がある
新しい塀の工事中の写真新しい塀を建てた人のみ土台(基礎)づくり、ブロック積み、フェンス設置など、それぞれの作業ごとの様子がわかるカラー写真が必要
※完成後では見えなくなる部分もあるため、工事中に忘れず撮影してください

参考:ブロック塀等の撤去・改善の補助制度について/浜松市

特に新しい塀を建てる場合は、完成後は地中に隠れる「基礎工事」や「鉄筋」の様子を、工程ごとに必ずカラー写真で記録する必要があります。

また、業者から受け取る領収書の但し書きには、「ブロック塀撤去費」や「塀の新設費」と明記してもらい、当初の見積書と金額を一致させなければなりません。

浜松市のブロック塀の補助金申請手順

補助金の申請手順は大きく2つに分けられます。

  • 窓口または郵送による申請手順
  • オンライン申請の手順

それぞれの手順について紹介します。

窓口または郵送による申請手順

浜松市のブロック塀の補助金申請の手順は次のとおりです。

事前調査を申し込む市役所の調査を待つ書類をそろえて申請する決定通知書の受け取り工事の実施完了の報告市役所の検査通知書の受け取り補助金の振り込み

1.事前調査を申し込む

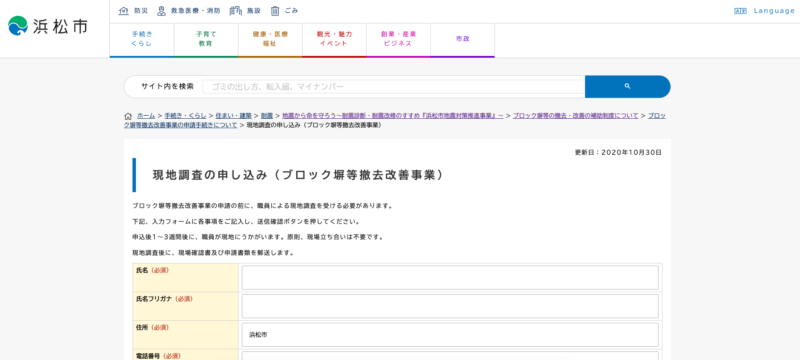

引用:現地調査の申し込み(ブロック塀等撤去改善事業)/浜松市

まずは電話、窓口、またはネットの専用フォームから「現地調査」を申し込みます。

浜松市役所都市整備部建築行政課〒430-8652 浜松市中央区元城町103-2電話番号:053-457-2471

2.市役所の調査を待つ

申し込みから約3週間後に、市の職員がブロック塀を調べに来ます。立ち会いは不要です。

3.書類をそろえて申請する

必要書類をすべてそろえて市役所に提出します。書類に不足があると受け付けてもらえないため、よく確認したうえで準備してください。

4.決定通知書の受け取り

申請内容に問題がなければ市から決定通知書が届きます。業者と契約や工事は、必ずこの通知書が届いてから始めてください。先に始めると補助金が出なくなります。

5.工事の実施

決定通知が届いたら工事をスタートします。もし途中で工事内容や金額が変わる場合は、必ず工事が進む前に変更の申請をしてください。

6.完了の報告

工事が終わったら、実績報告書類を速やかに市役所へ提出します。

7.市役所の検査

提出した書類のチェックや必要に応じて現地での確認が行われます。

8.通知書の受け取り

検査に合格すると、補助金の正確な金額と、口座への振込予定日が書かれた通知書が届きます。

9.補助金の振り込み

指定したあなたの口座に補助金が振り込まれます。

オンライン申請の手順

ブロック塀の補助金はオンラインでも申請可能です。具体的な手順は次のとおりです。

必要なものを手元に用意するアカウントを登録し、ログインする情報を入力し、ファイルを送る受付メールを確認する処理完了メールを待つ自宅に届く書類を受け取る工事が終わったら、紙の書類で報告する

1.必要なものを手元に用意する

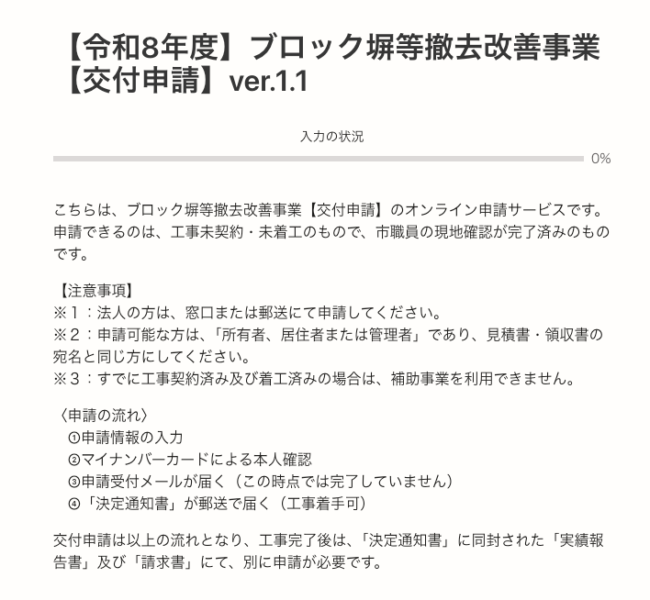

引用:申請の概要等の確認 | 浜松市 スマート申請 【令和8年度】ブロック塀等撤去改善事業【交付申請】ver.1.1

オンライン申請を始める前に、以下の4つの準備が必要です。

スマートフォン(マイナンバーカードが読み取れるもの)マイナンバーカード(申請する本人のものに限る)現場確認書(市役所の調査後に届いたもの)各種ファイル(解体の見積書、新設の見積書、新しい塀の図面など)

添付書類は申請時にアップロードしますが、対応するファイル形式は下記またはこれらだけを入れたzip形式のみとなります。

png
jpg(jpeg)
pdf
docx
xlsx

2.アカウントを登録し、ログインする

初めて使う場合はアカウントを登録してから、ログインします。法人の場合はオンライン申請ができません。窓口または郵送で手続きしてください。

3.情報を入力し、ファイルを送る

画面の指示に従って必要な情報を入力し、用意した見積書や図面のファイルをアップロードして申請します。

入力内容やファイルに不備(書き漏らしや不足)があると「差し戻し(やり直し)」になります。その場合は、最初から新しく申請をやり直す必要があります。

4.受付メールを確認する

申請ボタンを押すと、すぐに「申請受け付けのお知らせ」メールが届きます。この時点では、まだ工事を始めてはいけません。

5.処理完了メールを待つ

市役所が内容を確認し、問題がなければ「処理完了のお知らせ」メールが届きます。

このメールが届いてから、初めて業者との契約や工事のスタート(着手)が可能になります。これより前に始めてしまうと補助金が受け取れません。

6.自宅に届く書類を受け取る

後日、市役所の建築行政課から「決定通知書」などの正式な書類が郵送で届きます。

7.工事が終わったら、紙の書類で報告する

工事完了後の「実績報告(最後の終わった報告)」は、オンラインではできません。

決定通知書に同封されている書類を確認し、窓口へ持参するか郵送で提出してください。

その後の流れは窓口または郵送による申請手順と同じです。

浜松市のブロック塀の補助金交付に関する注意点

利用時のミスを防ぐため、注意すべきポイントは次のとおりです。

  • 手続き前に事前調査が必要
  • 受付は予算が無くなり次第終了
  • 撤去工事、新設工事の費用は業者ごとに異なる。

手続き前に事前調査が必要

補助制度を利用する場合は、事前の申請手続きが必要です。万が一、手続きを行う前に事業者と契約などを進めてしまった場合は、補助の対象外となります。

また、補助申請の前には「事前現地調査」の申込を行わなければなりません。この申込から実際の現地調査までは3週間程度かかるため、スケジュールを逆算してゆとりを持って動くことが大切です。

受付は予算が無くなり次第終了

浜松市のブロック塀等撤去・改善事業は、毎年度の予算枠が決まっています。そのため、申請の総額が市の設定した予算上限に達した時点で、年度内の受付は締め切られます。

工事を検討している場合は、早めの対応を心がけましょう。年度の予算額や執行状況については、事前に市の窓口へ確認しておくと安心です。

撤去工事、新設工事の費用は業者ごとに異なる。

ブロック塀の撤去や新設にかかる費用は、施工業者によって差が出ることがあります。使用する重機の有無や人件費の設定、処分ルートの違いなどが金額に影響するためです。

なるべく費用を抑えるには、複数の業者から見積もりを取る「相見積もり」がおすすめです。提示された金額や工事内容を比較検討すれば、適正価格で依頼しやすくなります。

浜松市のブロック塀の補助金に関するよくある質問

補助金制度の利用にあたって、疑問に思いやすいポイントとその回答をまとめました。

ブロック塀の除去費用の相場は?

一般的なブロック塀を10m解体する場合の費用相場は、5〜15万円程度です。ただし、塀の高さや厚み、鉄筋の有無、重機が進入できるかといった周辺環境によっても変動します。

さらに作業スペースが狭く手壊しが必要な場合は、人件費が上乗せされるケースもあります。詳細な金額が気になる方は、実際に見積もりをとると確実です。

ブロック塀は自分で除去できる?

道具を揃えれば自力での撤去も不可能ではありませんが、危険が伴うためおすすめできません。ブロック塀は重量があり、崩落の際に大きな怪我を負うリスクが極めて高いです。

また、崩したコンクリートの廃棄には産業廃棄物としての適切な処理が義務付けられており、個人での処分は手間がかかります。

何より、市の補助金制度を適用するには専門業者による施工証明や写真が必要となるケースが多いため、業者への依頼が前提となります。

浜松市で補助金を使ったブロック塀のリフォームなら東亜ガスへ

ブロック塀の補助金は、撤去工事と新設工事でそれぞれ申請できます。申請には条件や正しい手続きの流れがあるため、検討している方は事前に確認しておくとスムーズです

浜松市内で危険なブロック塀の撤去や、フェンス等への安全なリフォームをお考えなら、東亜ガスへお任せください。

弊社は浜松市に根差した専門業者で、地域の気候風土や行政の制度を熟知した、住まいのプロフェッショナルが多数在籍しております。

煩雑で分かりにくい補助金の申請手続きから、実際の施工、完了報告に至るまで、経験豊富なスタッフがサポート可能です。地元の企業だからこそ、迅速な対応と万全のアフターフォローを実現しています。

ブロック塀以外にも外壁や水回りといったリフォームも一括で対応可能です。まずはお気軽にご相談ください。
